ドキドキワクワクの試運転調整 in 宮ヶ瀬小水力発電所

7月22日 九州電力が売電できるように電力系統に繋ぎ込みが完了。
7月23日 水力発電所の試運転調整を行いました。





ヘッドタンクに水路から水を取込開始・・・
ヘッドタンク

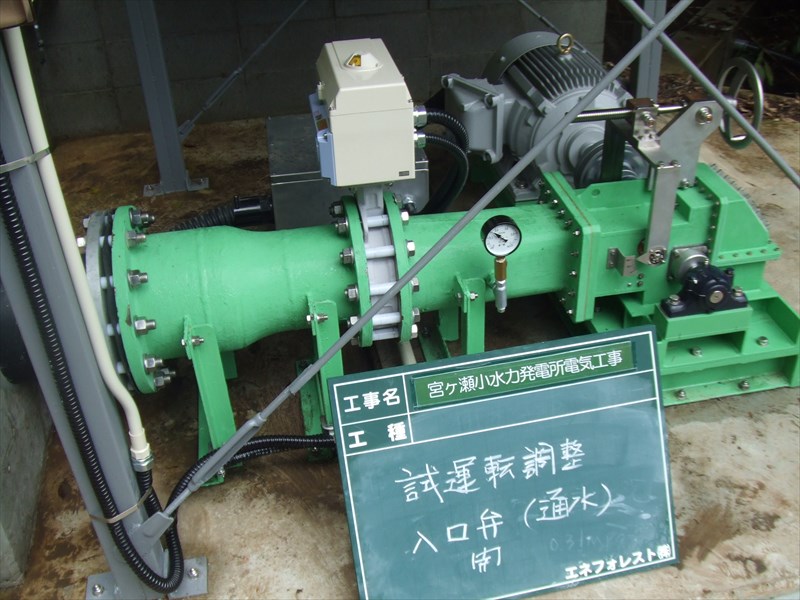

入口弁を開け水車に通水(・o・)
水車に通水

放水状況

ガイドベーンの開度や回転数の設定を変更しながら、

最適のガイドベーン開度と回転数を探り設定完了。(゜-゜)


送電端の出力は、設計値の17kWを超える性能が確認できました。(^_^)/





『試運転』・・・・・予定通りの出力がでるのか!? 期待と不安でいつもワクワク&ドキドキです!



そして、今回のように予定の出力が無事に出た時は本当に感動します。(T_T)





23日より売電が始まっています。まだ 施設のフェンス工事など残工事がありますが、
定期的に様子をみながら、発電量が下がらないように注意して見守っていきます。

竣工式は、8月8日に予定されています。
